Bautätigkeit
der Gesellschaft
Unsere aktuellen
Projekte
Die Bautätigkeit der Gesellschaft entwickelte sich im Geschäftsjahr 2025 in mehreren Projekten dynamisch weiter und zeigt die kontinuierliche Umsetzung unserer strategischen Entwicklungsziele.
Im Baugebiet Schlatäcker II konnten die Außenanlagen erfolgreich abgeschlossen werden. Zudem erfolgte die Übergabe von 7 Wohnungen an weitere Erwerber sowie die Übertragung der freien und geförderten Mietwohnungen an unser Vermietungsteam. Damit wurde ein weiterer wichtiger Schritt zur vollständigen Entwicklung des Quartiers erreicht.

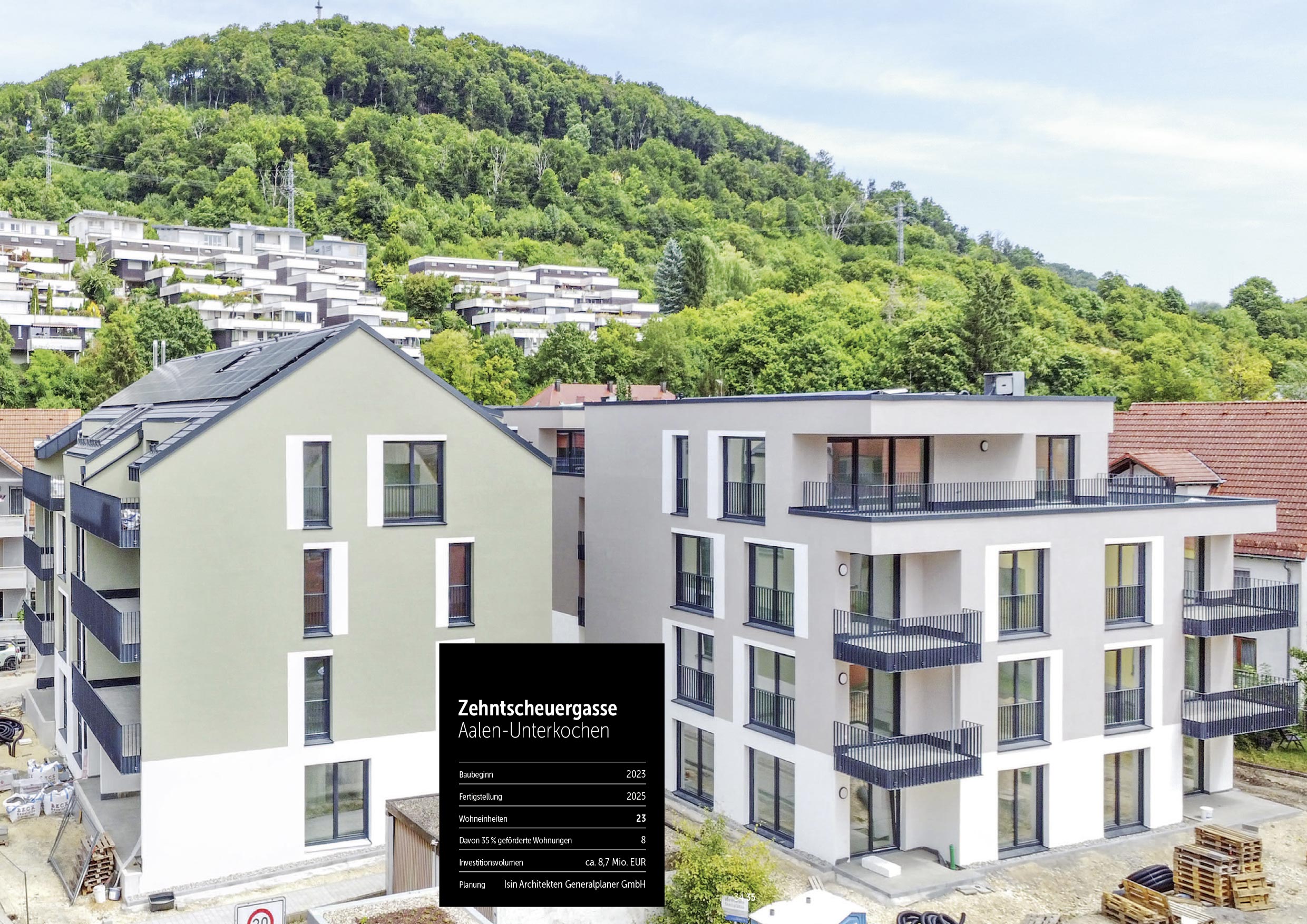

Auch in der Zehntscheuergasse zeigte sich der Projektfortschritt deutlich: Die drei Wohngebäude sowie die dazugehörigen Außenanlagen wurden vollständig fertiggestellt und die ersten Wohnungen konnten an die neuen Mieter übergeben werden, womit das Quartier nun schrittweise belebt wird.
An der Schwester-Ingona-Straße schritten die Arbeiten ebenfalls sichtbar voran. Die obersten Geschosse in Holzbauweise wurden zu rund 90 Prozent fertiggestellt, die verbleibenden Leistungen folgen Anfang 2026. Die Außenanlagen wurden bereits hergestellt, und die ersten Wohnungen konnten im Jahr 2025 an die Mieter übergeben werden.

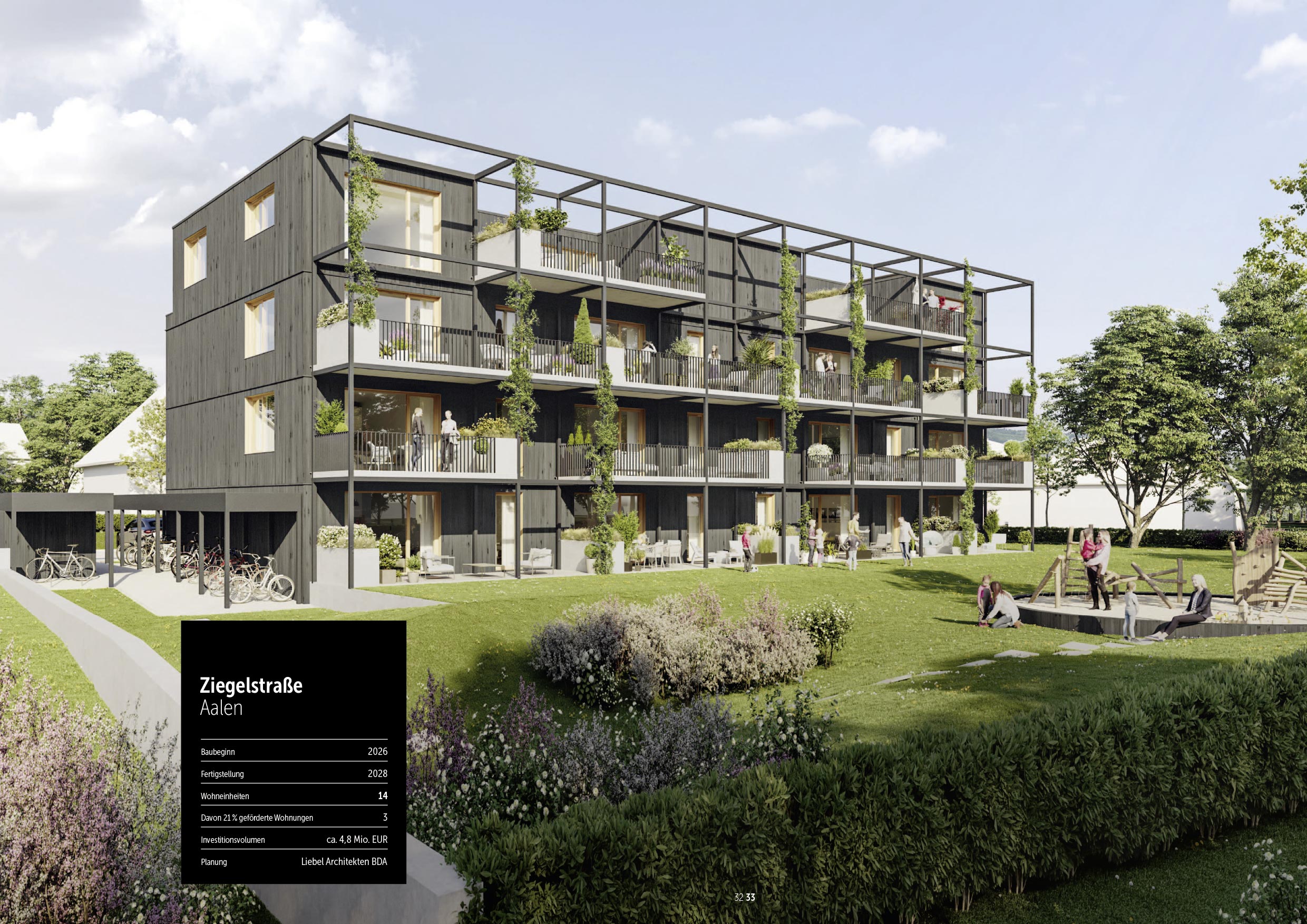

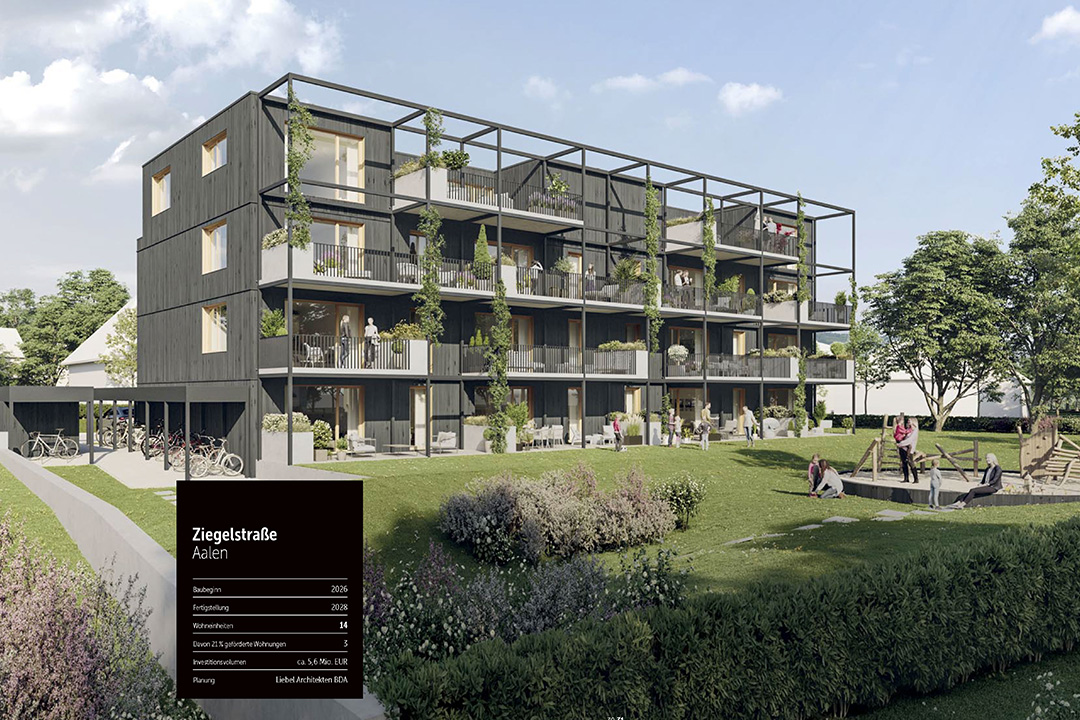

Für das Projekt Ziegelstraße 20 wurde der Verkaufsstart erfolgreich eingeleitet; die erforderliche Vorverkaufsquote wurde erreicht, sodass Ende 2025 die ersten Ausschreibungen versendet werden konnten. Der Spatenstich und der Baubeginn sind für das Frühjahr 2026 vorgesehen.

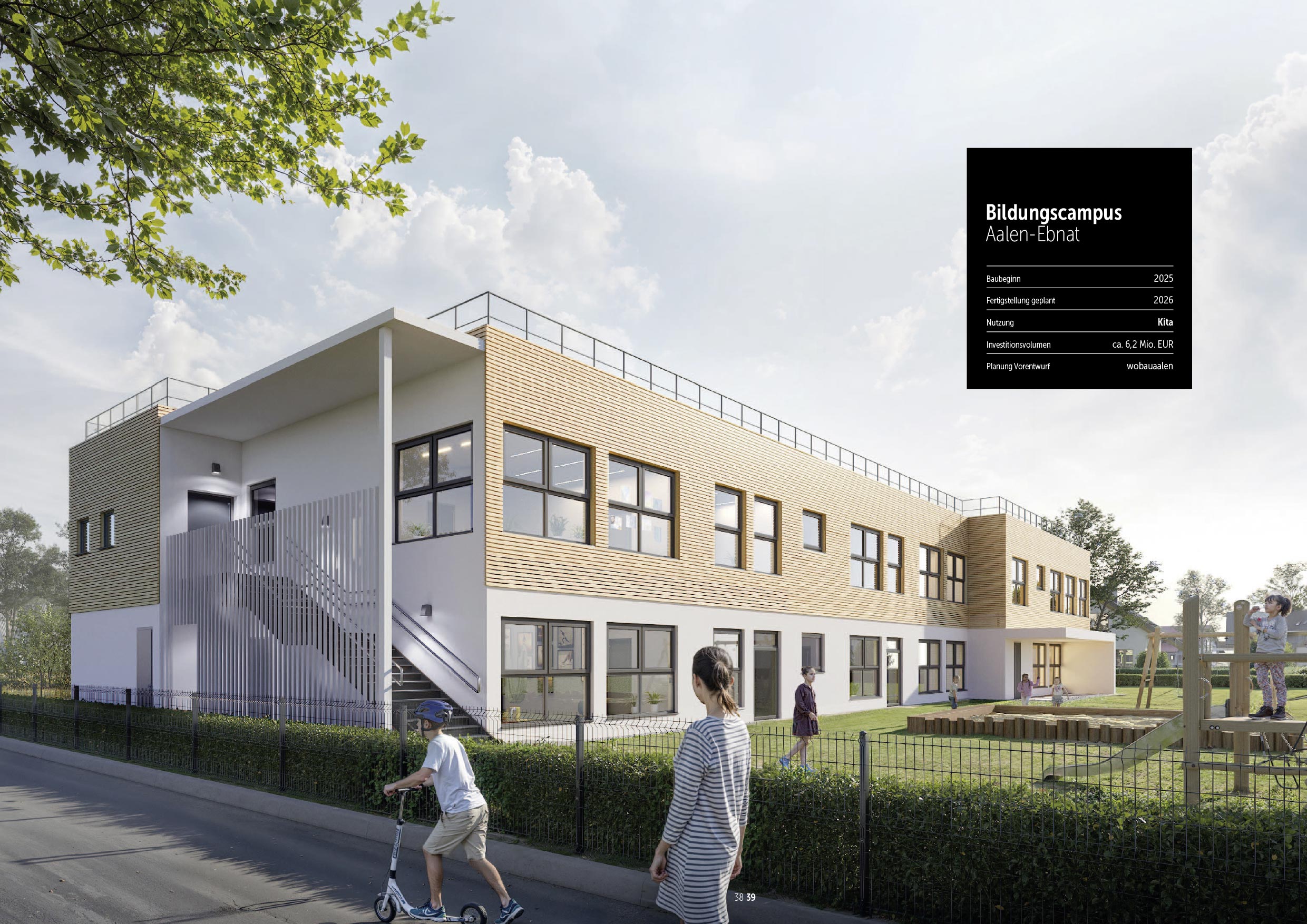

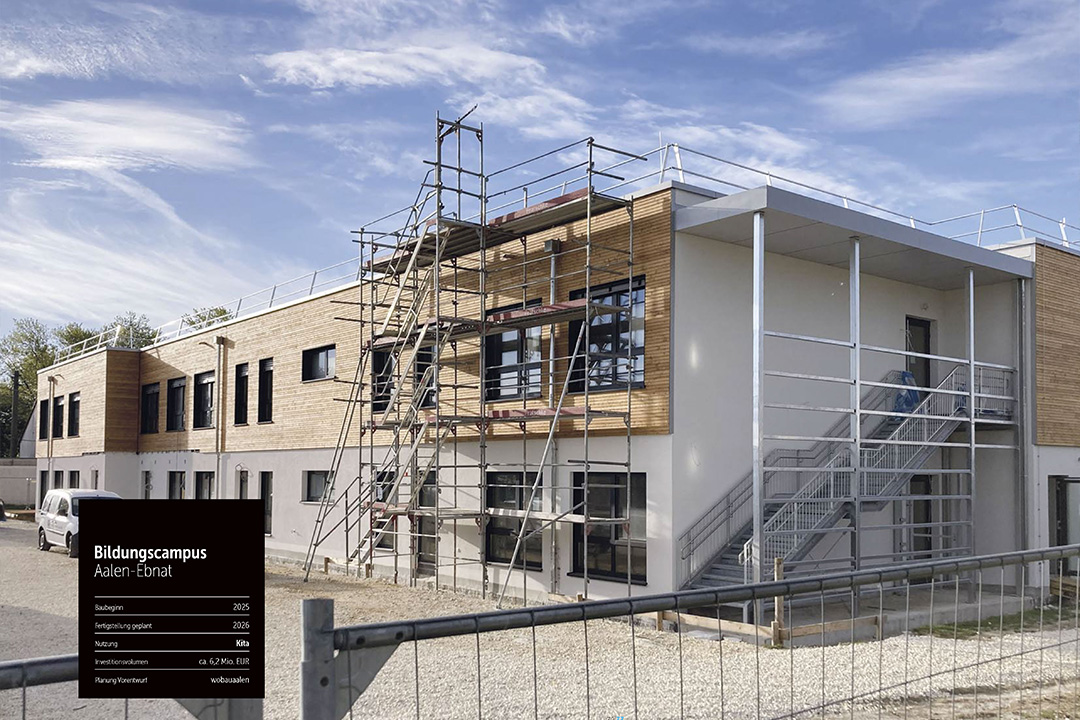

Ein besonderes Projekt stellt weiter unsere Kindertagesstätte in Aalen-Ebnat dar. Es konnte im März 2025 der Generalübernehmervertrag mit der Fa. Kleußberg geschlossen werden. Der Bauantrag wurde im Juni 2025 eingereicht und im August genehmigt. Nach dem Spatenstich im September wurden die Gründungs- und Rohbauarbeiten bereits im Dezember 2025 abgeschlossen. Die Anlieferung der Module ist für Januar 2026 geplant.
Ein weiteres großes Vorhaben ist die dreigruppige Kindertagesstätte im Hüttfeld im Bereich der Markuskirche. Hier wurde der Bauantrag Ende 2025 eingereicht; der Baustart ist für Herbst 2026 vorgesehen.

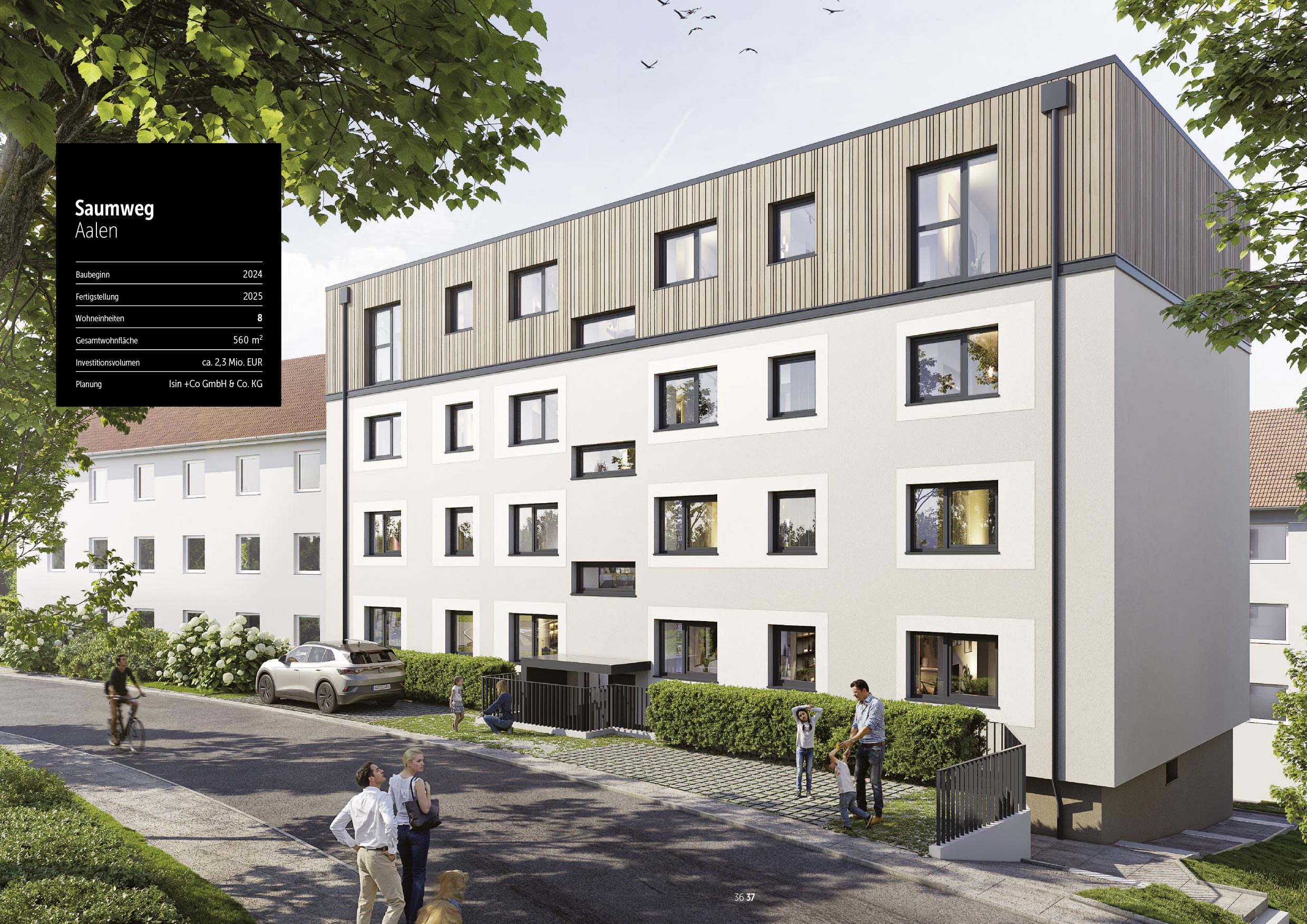

Auch in unserem Altbestand wurden wichtige Maßnahmen umgesetzt. Die Sanierung des Gebäudes Saumweg 18 wurde im Oktober 2025 abgeschlossen, anschließend erfolgte die Übergabe der Wohnungen an die Mieter beziehungsweise an die Mietwohnverwaltung. Für das benachbarte Objekt Saumweg 20 wurden Architekten- und Fachingenieurleistungen vergeben, der Bauantrag zum Jahresende eingereicht und die entsprechenden Förderanträge gestellt.

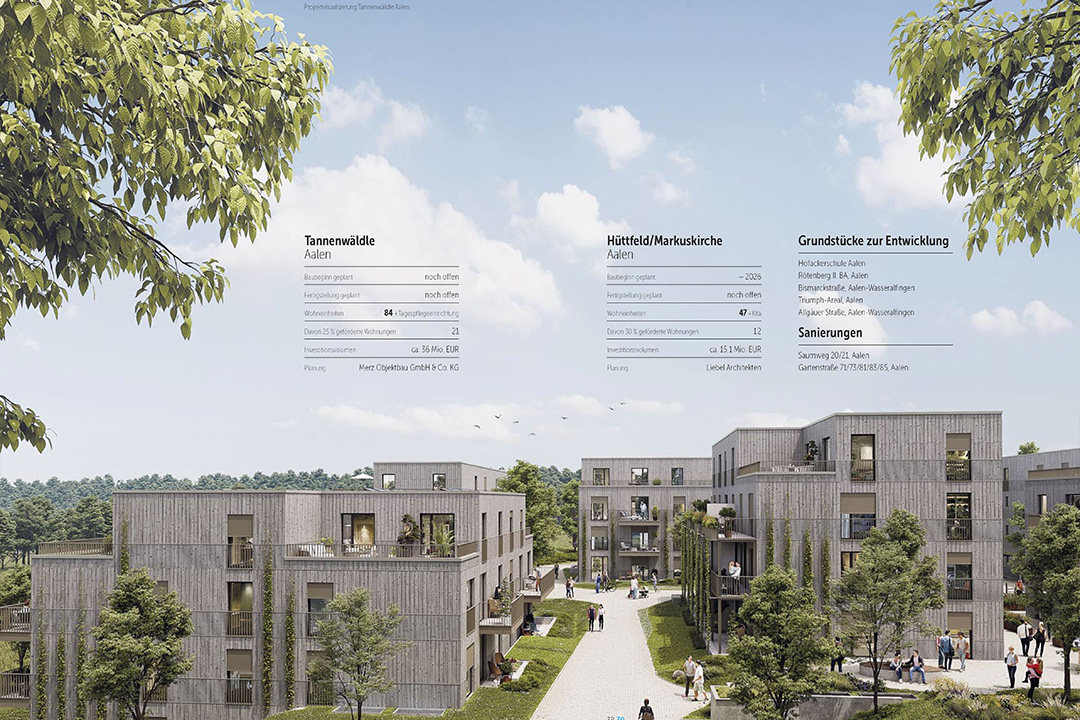

Für das Wettbewerbsprojekt Tannenwäldle wurden Gespräche mit potenziellen Betreibern der vorgesehenen Tagespflege geführt. Parallel dazu wurde eine alternative Nutzungsorientierung erarbeitet. Die Visualisierungen für den Außenbereich sowie die geplanten Wohnungen wurden fertiggestellt und bilden eine fundierte Grundlage für die weiteren Abstimmungen und Entscheidungen im Geschäftsjahr 2026.
